石头漆的施工工艺及流程

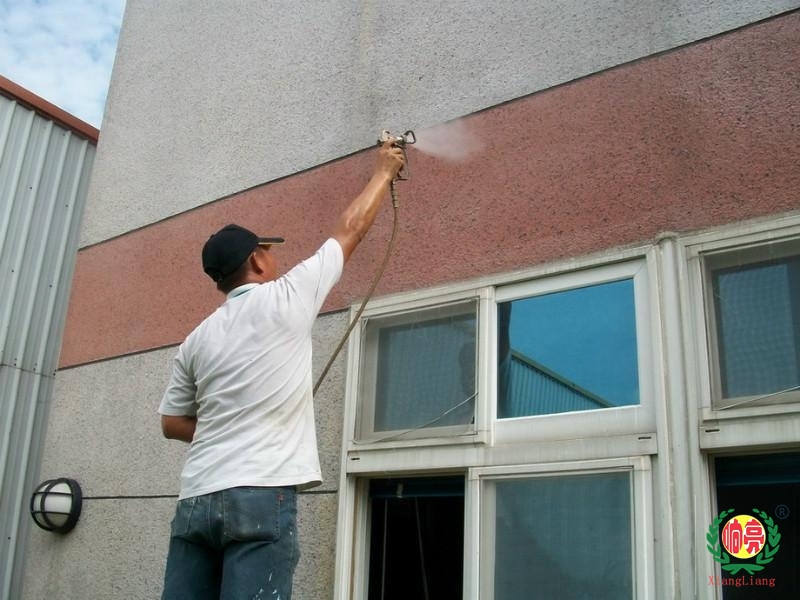

施工设备及要求
(1)空气压缩机:功率5匹以上,气量充足,至少带三根气管,能满足三人以上同时施工。
(2)下壶喷枪:容量500ml,口径1.3mm以上,容量不能太大,否则太重,操作不便,口径小则施工速度慢,可能延缓工期,不宜大面积施工。
(3)真石漆喷枪:分单枪、双枪、三枪等,根据不同的花色选择单色用单枪,双色、多色用双枪、三枪,以便适应不同施工工艺,喷出更理想的效果。
(4)各种口径喷嘴:4mm、5mm、6mm、8mm等,根据样板的要求选择不同的喷嘴,口径越小则喷涂效果越平整均匀,口径大则花点越大,凸凹感越强。
2施工流程:
12个小时 24小时之后打磨
喷底油两遍-----喷真石漆2-3mm-----喷面油两遍
3施工技术指标: UV,辐射,水性,助剂,颜料
(1)喷涂底油:选用下壶喷枪,压力4-7Kg/平方厘米,施工时温度不能低于10摄氏度,喷涂两遍,间隔2小时,厚度约30微米,常温干燥12小时。
(2)喷涂真石漆:选用真石漆喷枪,空气压力控制在4-7千克/平方厘米,施工温度10摄氏度以上,厚度约2-3mm,如需涂抹两道、三道,则间隔2小时,干燥24小时后方可打磨。
(3)打磨:采用400--600目砂纸,轻轻抹平真石漆表面凸起的砂粒即可。注意用力不可太猛,否则会破坏漆膜,引起底部松动,严重时会造成附着力不良,真石漆脱落。
(4)喷涂面油:选用下壶喷枪,压力4-7千克/平方厘米,施工不低于10摄氏度,喷涂两遍,间隔2小时,厚度约30微米,完全干燥需7天。
4施工底材及要求:
适用于混凝土或水泥内外墙及砖墙体,还有石棉水泥板、木板、石膏板、聚氨酯泡沫板等底材。施工底材表面基层应平整、干净,并具有较好的强度,新墙体则应实干一个月,方可施工,旧墙翻新,先要整平基层,除去松脱,剥落表层及粉尘油垢等杂质后方可施工。
对于不同喷涂对象的真石漆喷涂工艺技术
1砖形真石漆:先按要求设计好砖形尺寸,然后在已涂好底油的墙面用木框架做好砖形模型,在喷上真石漆,在真石漆还没有表干前取下木框即可。
2垂直面喷涂:采用划圈法,距离30cm-40cm,以半径约15cm横向划圈喷涂,并不时上下抖动喷枪,这样喷速度快而均匀,且易控制,如果采用一排一排的主式重叠喷涂,速度慢,上下交接处难控制均匀,将影响外观,造成涂料缺陷。
3罗马圆柱喷涂:因其是圆柱形,所以采用"M"线形喷涂,距离略远约40cm,喷枪要垂直柱面喷涂,自上而下,喷好一面再转向另一面,转向角度约60度为宜。
4方形柱喷涂:方形柱棱角分明,很容易因喷涂不匀而使棱角模糊,为了喷涂方便,以约50cm的距离喷涂棱角,远距离喷涂,雾花散得开,面积大而均匀,如果距离太近,稍不注意就会喷厚,喷不均匀,使棱角线条显现不出来,失去了原有建筑的整体外观美
感。
5圆柱形小葫芦喷涂:现代建筑采用圆柱形小葫芦做栏杆装饰,大都要求喷上真石漆,因其小巧玲珑,极具装饰性,对它们的喷涂工艺也更为细致。做栏杆装饰的葫芦柱,距离太近,有些地方根本无法正面喷涂,所以按一般常规喷法是无法达到理想效果的。喷涂选用小喷嘴,距离约40cm,快速散喷真石漆,自上而下一面一面来喷,不能正面喷涂的,用抖动喷枪的方法,令其周围尽量喷上真石漆,然后用毛刷刷平真石漆,没有喷到的地方也可以用毛刷略微抹上一层,再用喷枪散喷一遍,不能太薄,也不能太厚,盖住刷痕即可,薄了不能起到很好的保护效果,厚了则遮盖住了原有的线条美感,也可能出现裂缝等不良表面现象。
讨论
1阴阳角裂缝:真石漆喷涂过程中,有时会在阴阳角处出现裂缝,因阴阳角是两个面交*,如果喷上真石漆,在干燥过程中会有两个不同方向的张力同时作用于阴阳角处的涂膜,易裂缝。现场解决办法:发现裂缝的阴阳角,用喷枪再一次薄薄的覆喷,隔半小时再喷一遍,直至盖住裂缝;对于新喷涂的阴阳角,则在喷涂时特别注意不能一次喷厚,采取薄喷多层法,即表面干燥后重喷,喷枪距离要远,运动速度要快,且不能垂直阴阳角喷,只能采取散射,即喷涂两个面,让雾花的边缘扫入阴阳角。
2平面出现裂缝:主要原因可能是因为天气温差大,突然变冷,致使内外层干燥速度不同,表干里不干而形成裂缝,现场解决方法是改用小嘴喷枪,薄喷多层,尽量控制每层的干燥速度,喷涂距离以略远为好。
3成膜过程中出现裂缝:在喷涂时,覆盖不够均匀或者太厚,在涂层表面成膜后出现裂缝,甚至若干猀星期后出现裂缝,这种情况就要具体分析,除了施工时注意喷涂方法外,必要时应改变配方,重新试制
